*레이스웨이 작업 중에 벽에 상부브라켓을 사용하여 시스템찬넬을 걸어야 하는 곳을 만났다.
*먼저 아래 사진을 보자

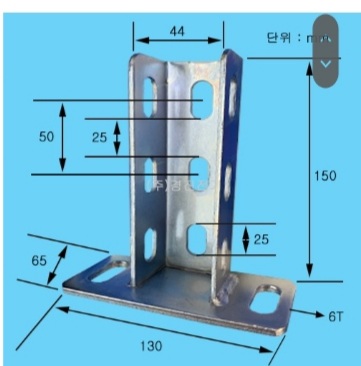

*시스템찬넬 부속품 중에 상부브라켓이다.

*시스템 찬넬이다. 구멍과 구멍은 50이다.

*위에처럼 생긴 것은 벽체브라켓이라고 한다. 참고로 가져왔다. 오늘 작업에는 사용하지 않는다.
*명칭은 제 각각 좀 다르게 부르기도 한다.
*이제 작업을 해보자 빔에 타공이 되어져 있어서 그냥 사용하기로 했다. 벽체는 석고보드로 되어져 있다. 석고보드용 앙카(토우앙카나 토글로 앙카..등)를 사용해야 하지만 그냥 석고 피스를 박기로 했다.
*석고보드 벽체에 상부브라켓을 고정한다.
*빔에 있는 타공 구멍을 사용하여 시스템 찬넬을 고정한다. 100짜리 삼부전산볼트에 샹크너트+ 이형 와사+시스템찬넬+빔+샹크너트로 체결하여 고정했다.
*석고보드벽체에 이미 고정된 상부브라켓에 시스템찬넬을 빔과 연결하고 100 전산볼트로 샹크너트+원형와샤+상부브라켓+시스템찬넬+원형와샤+샹크너트로 체결하여 고정한다. 2세트를 체결한다.
*도면에 맞게 레이저를 띄우고 시스템찬넬을 길게 걸어주고 먼저 준비된 빔과 벽체 사이의 시스템찬넬과 함께 잡아준다.
* 레벨에 맞게 A형 행거 길이를 제작하여 조립하고 시스템 찬넬에 달아 준다.
*행거 간격은 1800이내로 잡아 준다.
*레이스웨이 바디를 등기구의 간격과 등기구의 등구멍을 고려하여 재단하여 설치한다.
*나머지 작업은 내일 계속하기하고 마무리했다.
728x90
'레이스웨이작업' 카테고리의 다른 글
레이스웨이70×40 수평칸막이라고 했구나. 요즘은 세퍼레이트라고 한다. (0) | 2023.05.22 |
---|---|
레이스웨이(R/W) 수평칸막이,세퍼레이터, 수평 격벽, 중간 카바.중간 덮개... (0) | 2023.05.19 |
레이스웨이 입선 준비 시에는 피터치와 테이핑을 기억하자 (2) | 2023.05.17 |
레이스웨이(R/W) 바디를 재단할 때는 항상 등기구 등센타 구멍을 고려하자. (0) | 2023.05.15 |
45도 버티칼(수직) 엘보 시공 ,70×40 레이스웨이(R/W) 작업 중 (2) | 2023.05.12 |
