본문 바로가기

케이블 트레이 작업

방화커버 시공불가 사례의 공지

반응형

●방화커버 시공불가 사례에 대한 공지가 내려 왔다. 트레이 작업 중에 벽체를 관통하는 경우에는 시공을 해야 하니 알아둘 필요가 있다.



● ● ● 방화커버 시공불가 사례 ● ● ●



●벽체에서 Tray가 관통부 통과 후 바로 상,하,좌,우로 꺾이는 형태의 Tray.

1.벽체 관통 후 220mm 확보 없이 바로 꺾이는 형태, 비대칭 시공법으로 가능하지만 양면 중 한 면이라도 방화커버 설치 불가능 상황이면 시공 불가

2.비대칭 시공이 가능하더라도 추가 포설  시 파손 발생으로 인한 인건비 추가 LOSS 발생.

3.대칭시공 시 1회 시공으로 추가 포설 용이.





●다단 Tray 경우  좌, 우 협소하게 설치된 형태.

1.다단 Tray 경우 좌, 우에 기술인이 투입 가능한 최소 공간 250mm 필요.

2.다단 Tray 같은 경우 커버 설치 후 볼트, 너트 조립 시 작업자 손이 들어갈 공간 필요.

3.Tray 중간 공간도 최소 200mm 확보 가능해야 작업 가능(코킹 작업) .







●벽체에서 220mm 안쪽으로 설치된 전산볼트 및 지지대

1.현장에서 가장 많은 형태의 시공 사례

2.Tray에 포설이 완료된 상태에선 기존 설치된 트레이 지지대를  해체할 수 없음.

3.벽체에서 부터 220mm 이상 공간이 없으면 방화커버 설치 불가.

4,초기 도면 설계 시 위 사항들이 정정되어야 손쉽게 시공 가능.

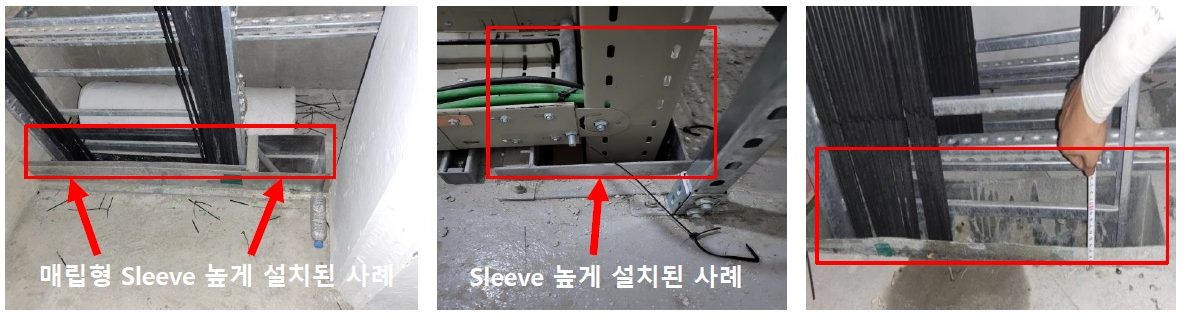

●Tray 수직구간 일체형 Sleeve가  높게 설치된 형태.

1.Tray 수직구간 Sleeve가 너무 높게 시공되어 방화커버 설치 불가.

2.매립형 Sleeve는 글라인더 작업으로 컷팅해야 가능, 방화시공업체에서 해체 및 컷팅 불가.

3.업체 수정 요청 후에서 투입 가능으로 시간적  LOSS 발생.

4.기존 매립 시 바닥면과 높이를 맞춰서 매립해야 추가 LOSS 발생하지 않음.

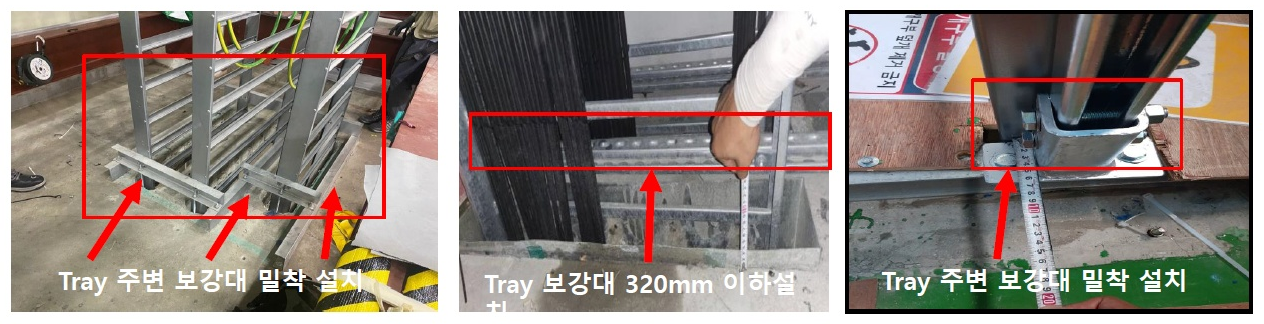

●Tray 수직구간 지지대가 Tray에 밀착되어 설치된 형태.

1.Tray수직구간 지지대가 방화마감 시 최소 시공간격보다 가깝게 시공되어 설치불가.

2.벽체와 다르게 수직구간은 전구간 앙카작업으로 방화시공업체에서 해체 및 이동 불가.

3.업체 수정 요청 후 투입 가능으로 시간적 LOSS 발생.

4.포설이 완료된 Tray는 지지대 수정불가로 대안시공 필요(추후 문제 발생 가능)





●Tray 좌,우 방화석고가 기존 50mm보다 크게 타공되어 있는 형태.

1.중간 벽체와 마찬가지로 상, 하, 좌, 우 타공시  모두 건축법 상 50mm이상 타공 시 방화보드로 커버 불가.

2.벽체 타공 시 숙련된 기술자가 아닌 기술인이 타공하여 문제 발생.

3.벽체 타공 시 Tray와 이격거리 미확인 후 임의 타공하여 문제 발생.

4.벽체 과타공 구간 추가 석고 작업 후 방화커버 설치 시 시간적 LOSS 발생.







●Tray 중간 벽체가 없는 과타공 형태.

1.현장에서 두번째로 많은 형태의 시공 사례.

2.타공 시 업체에서의 편의성을 위하여 건축법에 맞는 타공 대신 전체 타공으로 인하여 방화커버 설치 불가.

3.방화커버 설치 시 중간 석고를 시공업체에서 직접 시공 후 방화 커버 추가 설치로 인한 시간적 LOSS 발생.

728x90
